Documentul principal, prin care repararea este un program anual de întreținere preventivă a echipamentelor electrice, pe baza cărora este determinată de necesitatea pentru personalul de întreținere, materiale, piese de schimb, accesorii produse. Se pare fiecare unitate supusă revizia și repararea echipamentelor electrice.
Să considerăm un exemplu specific luate. Să presupunem că avem în echipamentul electric, în carcasa 541, sunt:
1. ulei fază cu două înfășurare transformator 6 / 0,4 KV,
2. motorul pompei, asincron PH = 125 kW;
Pasul 1: face formă goală a tabelului „Date de referință pentru programarea întrerupere“ echipamentul nostru.

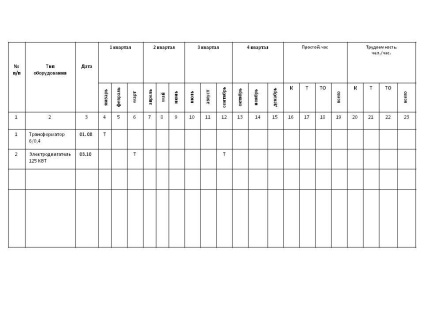

Tabel. - Datele inițiale pentru programarea întrerupere
Pasul 2: În această etapă definim raporturile de resurse între reparații și timpii morți.

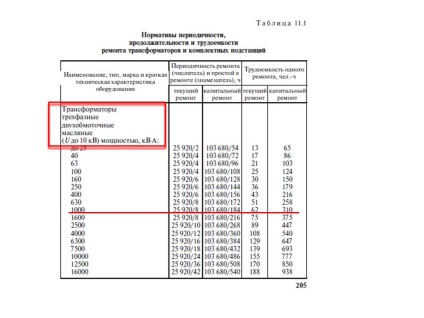

a) Pentru transformator nostru: Open Directory str.205 și tabelul „Norme de frecvență, durata și complexitatea transformatoarelor de reparații complete și substații“ găsi descrierea echipamentului, care este potrivit pentru transformator nostru. Pentru capacitatea sa de 1000 kVA pentru a selecta o valoare și frecvență de nefuncționare de întreținere, la reparațiile capitale și curente, și să le scrie în tabelul „Date de referință pentru programarea întrerupere.“

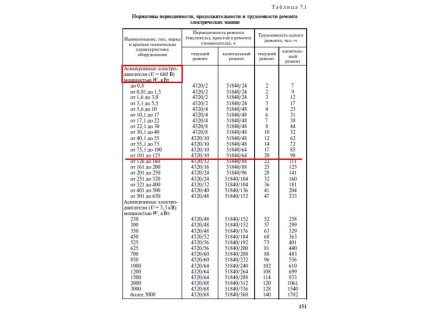

b) Pentru motorul în același mod - p.151 Tabelul 7.1 (a se vedea desenul).

Punctul reglementărilor din tabelele transferate în tabelul „Date de referință pentru programarea întrerupere.“
Tabel. - Datele inițiale pentru programarea întrerupere
inspecții periodice ale echipamentelor electrice (fără declanșare) sunt realizate o dată pe lună. Durata și complexitatea echipamentelor electrice trebuie să asigure 10% din întreținere.
Pentru a determina cât de mult va dura luni de reparații necesare la numărul de ore frecvența de reparare a echipamentului împărțit la numărul de ore pe lună. Calculeaza transformator T-1: 103680/720 = 144 luni.
Pasul 3. După tabelul „date de referință pentru programarea PPR“, este necesar să se calculeze numărul de reparații între inspecții și să întocmească pentru fiecare tip de structură hardware a ciclului de reparații.
Notă importantă: Dacă electrice re-montabil, tot felul de reparații, de regulă, „dans“, de la data intrarii in functiune a echipamentelor.

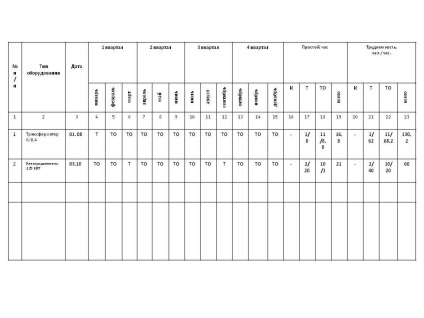

Programul nostru ia forma următoare:

Pasul 6. Se determină complexitatea reparațiilor anuale.
Programul nostru ia forma următoare:

Etapa 7 pentru fiecare număr de echipamente de aplicat între reparații și inspecții de inspecție tehnică determină structura pe baza anuală simplu ciclu de reparații.
forță de muncă se calculează prin numărul de piese de echipament și reguli de complexitatea de reparare. Pentru transformator este egal cu 68,2 persoane / h (6,2 persoană / oră înmulțit cu 11TO).

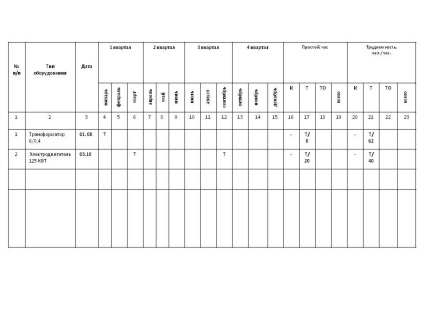

Obținem aspectul final al programului nostru.

Acest sistem este util atunci când se lucrează cu contractori efectuarea reparațiilor. Nu uitați că reparațiile data care urmează să fie convenite cu manualul de service și, dacă este necesar, echipamente de serviciu, precum și alte întreprinderi sunt direct legate de repararea și întreținerea echipamentelor asociate.
[1] Tabelul 6.1. coloana 9, linia "Total".
[2] Tabelul 6.6. Program PPR, coloana 19, linia "Total".
[3] Tabelul 6.1. coloana 4, linia "Total".
