Calculul calendarului de rețea

Fig. 3.20. Opțiuni notații rezultate de calcul: a - pe sector; b - ca fracție; 1 - un început timpuriu a muncii B; 2 - Și după terminarea lucrului

Calculul rețelei necesită doar operații pur mecanice, fără a se recurge la formule (fig. 3.21). Procedura de calcul:

1. La evenimentul inițial sub linia (la numitor) da zero.

2. Pentru fiecare dintre următoarele evenimente în numitorul numărului de înregistrare-vayut egală cu suma perioadei timpurie de realizare a evenimentului anterior și durata lucrărilor. Astfel, pentru evenimentul înregistrat 2 2 (0 + 2 = 2), pentru evenimente de 4 - 8 (2 + 6 = 8), etc ...

3. În cazul în care evenimentul cuprinde două lucrări sau mai mult, valoarea de numărare a fiecărei înregistrări deasupra săgeții, dar în numitorul transferului numai valoarea maximă a tuturor primite. De exemplu, în caz de funcționare include 5 este 2-5 și 2-3 (în dependență). Prima modalitate oferă o valoare de 2 + 3 = 5, al doilea - 2 + 5 = 7. 7 și luând maximul înregistrat la numitor. În cazul în care 11 include patru lucrări, inclusiv înregistrarea valoarea maximă de 39.

4. În caz de închidere, valoarea scrisă la numitor determină lungimea căii critice, sunt transferate asupra liniei (în numărătorul) (fig. 3.22).

5. Valoarea numărătorul este determinată prin calcularea evenimentelor finale de conducere la sursa, scăzând din valoarea momentului de realizare ulterioară finită evenimente durată precedente le fabrică. Spre deosebire de calendarul de calcul anterior (numitor), în cazul în care evenimentele sunt amplasate două sau mai mult de lucru, fără a lua valoarea maximă și minimă. De exemplu, 7 din evenimente cu două valori de lucru-niyami 17 și 32; Este nevoie de 17 min.

6. Critical Path trece prin eveniment, ceea ce înseamnă că depozitele numărătorul și numitorul sunt aceleași. La zi și parțial de rezervă pentru lucrări cale de critică este zero. Fig. 3.23 dat grafic de rețea cu parametrii calculați, și arată calea critică.

7. timp de rezervă generală pentru orice lucrare se determină prin scăderea din valoarea numărătorul (eveniment final al acestei lucrări) se ridică valori numitorul (evenimente inițiale ale acestei lucrări) și durata acestuia. Astfel, pentru 9-10 de rezervă completă este de 34 (evenimente end numărătorul) - 21 (numitorul evenimente primare) - 4 (timp rula) = 9. timpul evenimentului Dispoziție egale cu valorile de diferență ale numărătorul și numitorul. Prin urmare, pentru evenimentul 10 este rezervă completă 34 (numărător) - 25 (numitor) = 9.

8. piscină privată pentru fiecare lucrare se determină prin scăderea din valoarea numitorul evenimentului final al valorii de funcționare a numitorul valorile inițiale ale evenimentului și continuarea-zhitelnosti această lucrare. Pentru operarea 4-8 rezerva privată este 17- (8 + 8) = 1.

Calculul calendarului de rețea

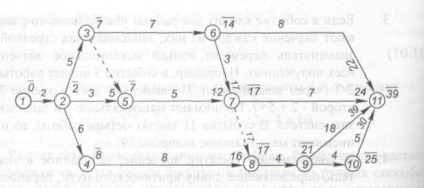

Fig. 3.21. Calcul începuturile timpurii ale programului de rețea

Calculul calendarului de rețea

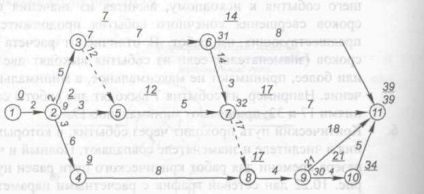

Fig. 3.22. Calcularea mai târziu la sfârșitul programului de rețea

Calculul calendarului de rețea

Fig. 3.23. program de rețea

Calcularea metodei tabelare program de rețea. La calcularea evenimentelor SG sunt codificate în ordinea crescătoare (tabelul. 3). De sus în jos supra-umple primele trei coloane. În ordine numerică luând în considerare fiecare eveniment. De la primul eveniment în lucru 1-2, este scris în codul t. 2, o lungime egală cu 2 - în t. 3, precum și activitatea anterioară nu este în t. 1 a pus o liniuță.

Din 2 evenimente publicate trei lucrări: 2-3 cu o durată de 5 zile; 2-4, cu o durată de 6 zile; 2-5, cu o durată de 3 zile. Codurile de lucru-blog vayut și durata lor C. 2 și 3, atunci munca este considerată inclusă în evenimentul 2. Această lucrare este 1-2, deoarece numai în această lucrare c. 2 se termină cu figura 2. Evenimentul inițial în această lucrare este evenimentul înregistrat 1. numărul 1 în c. 1 pentru toate cele trei lucrări, și așa mai departe. D. Dependența aduce la masa cu durată zero (3-5, 7-8).

În cazul în care lucrarea are mai multe evenimente anterioare, scrie toate codurile lor. 5-7 Lucrări anterioare 2-5 și 3-5, cu evenimentele inițiale 2 și 3, codurile 2 și 3 se înregistrează în grame. 1.

In t. 4, 5 înregistrat calculul anterior al parametrilor de funcționare - începe devreme și termina mai devreme. Calcularea evenimentelor inițiale care au condus la Zavar-depleție. Pentru evenimente simple, care includ doar un singur lucru, un început timpuriu al lucrării încă de finalizare timpurie a lucrărilor anterioare. Finalizarea timpurie a lucrării este egală cu suma de start sale timpurii, plus durata lucrării, adică. E. Date c. 4 plus gr de date. 3 sunt introduse în grame. 5.

Debutul precoce al lucrării inițiale este 0 -2 1 (c 4). Cea mai devreme operațiune finalitate-set 1-2 este egal cu 2 (0 + 2). Hârtie 2-3 1-2 precede operația de reziliere anticipată co-Torah este egal cu 2 (c. 5). Și de la sfârșitul lucrării de pre-timpurie la fel de procesiune a urmat debut precoce, numărul 2 Vo ice-ik- în c. 4, lucrarea în cauză 2-3. muncă Adăugarea la 2 ness prelungită se înregistrează în 5 c. 5, numărul 7.

Calcularea parametrilor programului de rețea

Startul timpuriu de muncă 2-4 și 2-5 sunt, de asemenea, egal cu 2, deoarece acestea sunt precedate de același eveniment 2. c. 4 împotriva codului acestor lucrări înregistrează 2 și t. 5 sunt introduse, respectiv, 8 (2 + 6) și 5 (2 + 3). Lucrări 3-5 și 3-6 este precedată de un singur loc de muncă 2 -3 cu figura 7 c. 5. Transferul gr.4 7 și t. D.

Atunci când se analizează evenimentele complexe, de ex., E. Atunci când este precedat de două lucrări mai mult, mai devreme de lucru follow-up va fi egală cu cea mai mare valoare de terminatii timpurii ale activității anterioare. In tabelul de lucru prezente 5-7, 7-8, 7-11 și 8-9 sunt două predshest muncă vuyuschie (vezi. C. 1). De exemplu, 5-7 2-5 lucrările anterioare și 3-5 cu evenimentele inițiale de 2 și 3.

Deoarece caracteristicile timpurii ale lucrărilor, inclusiv lucrări de 2-5 și 3-5, sunt calculate, putem compara doar valorile lor. încetarea anticipată a funcționării 2-5 este 5, iar operația de 3-5 este 7. Cea mai mare dintre aceste numere transferabilității 7-SIM c. 4 linii 5-7 funcționare, după care încetarea anticipată a acestei operațiuni: 7 + 5 = 12.

In t. 6, 7, parametrii de calcul înregistrați mai târziu de lucrări - un început târziu și termina târziu. Calculul se efectuează în ordine inversă, adică. E. Din lucrările finale a originalului de jos în sus. Pentru eveniment simplu, din care doar o singură lucrare, iar mai târziu încă la sfârșitul lucrării anterioare de întârziere începutul lucrării în cauză. Întârzierea acestei lucrări este diferența dintre capătul său cu întârziere și durata.

Pentru evenimente complexe, din care iese câteva lucrări mai târziu la sfârșitul anului de lucrări anterioare este cea mai scăzută de întârziere începerea lucrărilor în discuție. Deci, pentru lucrarea finală de 10-11, precum și pentru alte lucrări, care se încheie evenimentul de rețea finală (Eveniment 11), după finalizarea lucrărilor este egală cu cea mai mare valoare a tuturor finalizarea timpurie a muncii, adică. E. 9-11 (gr. 5). Acest număr este înregistrat în grame. 7 lucrări 10-11 și 9-11. Gr. 7 scădere timp de funcționare (c. 3) și pregătit pentru debut mai târziu (c. 6) 10-11, egal cu 39-5 = 34, iar pentru 9-11 egal cu 39-18 = 21.

Lucrul 9-10 eveniment se termină 10; un astfel de eveniment începe să lucreze 10-11, valoarea de 34 c. 5 este reluat în c. 7 din munca noastră. Tu-onorarea gr. 7, valoarea c. 3, se înregistrează în grame. 6 Numărul 30. În același mod continuă calculul de jos în sus. La calcularea diferenței de evenimente complexe constă în necesitatea de a selecta valoarea minimă MULTI-CAL este posibil. Întârzierea operațiunii inițiale trebuie să fie egală cu bine lu.

C. 8 - marja de timp totală este definită ca diferența dintre valorile c. 4 sau 6 și c. 7 și 5. De exemplu, pentru o rezervă plină 1-2 R | = 0 1-2 (0-0 = 0), sau 2-2 = 0; pentru 2-4 R2 = 1 -4 (1 = 3-2) sau 9-8 și m = 1 g. prin.

In t. 9 timp de rezervă de înregistrare privată, care este definită ca diferența dintre debutul precoce a activității ulterioare a c. 4 și răni-l termina acest lucru prin t. 5.

Lucrări care nu au o rezervă generală, desigur, nu au și rezervă-cha stnogo, asa or. 9 da 0 peste tot unde există 0 c. 8. Per-ing operațiune, cu o operațiune de rezervă este 2-4. Pentru a determina debutul precoce a muncii follow-up ar trebui să fie găsit în t. 2 orice loc de muncă, start-schuyusya cu ultima cifră a lucrărilor noastre de cod, adică. E. Cu numărul 4. Acest bau-copii lucrează 4-8, având la t. 4 începe devreme 8. Încetarea la gât de muncă T. 5 este, de asemenea, egal cu 8, atunci rezerva privată este

Follow-up cu privire la 2-5 va lucra 5-7 cu valori-cheniem începe devreme 7. Încetarea funcționării 2-5 este 5. Prin urmare, r2-5 rezervă privată = 7-5 = 2.

C. 10 - calea critică la o metodă de calcul tabelar este de a lucra, rezerva totală de timp este egal cu 0. Semnalăm „+“ operațiune, situată pe drumul critic. Aceste lucrări sunt toate având 0 g. 8. În drumul critic grafic trebuie să fie co-continuă secvența de lucru Bout de la inițială la evenimentul final.

Analizând tabelul, obținem informații despre lungimea traseului critic, la început mai devreme și târziu și finisajul fiecare dintre lucrările de rezerve generale și specifice de timp.
